Modularna gradnja

Kvaliteta kao kod klasične gradnje, uz kraće rokove

Module proizvodimo u tvornici u Bosni i Hercegovini, po EU standardima. Do sada smo radili za tržišta Austrije i Njemačke. Svaka jedinica se gradi na nosivoj čeličnoj konstrukciji s punom zaštitom od korozije, a isporučuje se kao gotova cjelina s fasadom, unutarnjim radovima, prozorima, vratima, sanitarijama i pripremljenim instalacijama. Završni spojevi se izvode na lokaciji.

Proces

Od tvornice do useljivog stana

Pet koraka, od proizvodnje modula do priključaka na lokaciji.

  1. 1

    Tvornička proizvodnja u BiH

    Kontrolirani uvjeti i EU standardi. Bez utjecaja vremena i improvizacije na terenu.

    ~30 dana / modul
  2. 2

    3D čelični moduli

    Eurocode čelična konstrukcija s antikorozivnom zaštitom, spremna za ugradnju.

    ~30 dana / modul
  3. 3

    Transport

    Gotovi moduli dopremaju se na lokaciju. Logistika je usklađena s montažom.

    ~30 dana / modul
  4. 4

    Montaža na lokaciji

    Moduli se slažu i spajaju u zgradu u danima, a ne mjesecima.

    ~30 dana / modul
  5. 5

    Završni radovi

    Fasada, instalacije i uređenje interijera do useljive razine.

    ~30 dana / modul
Montaža modula na lokaciji
Slaganje modula u zgradu

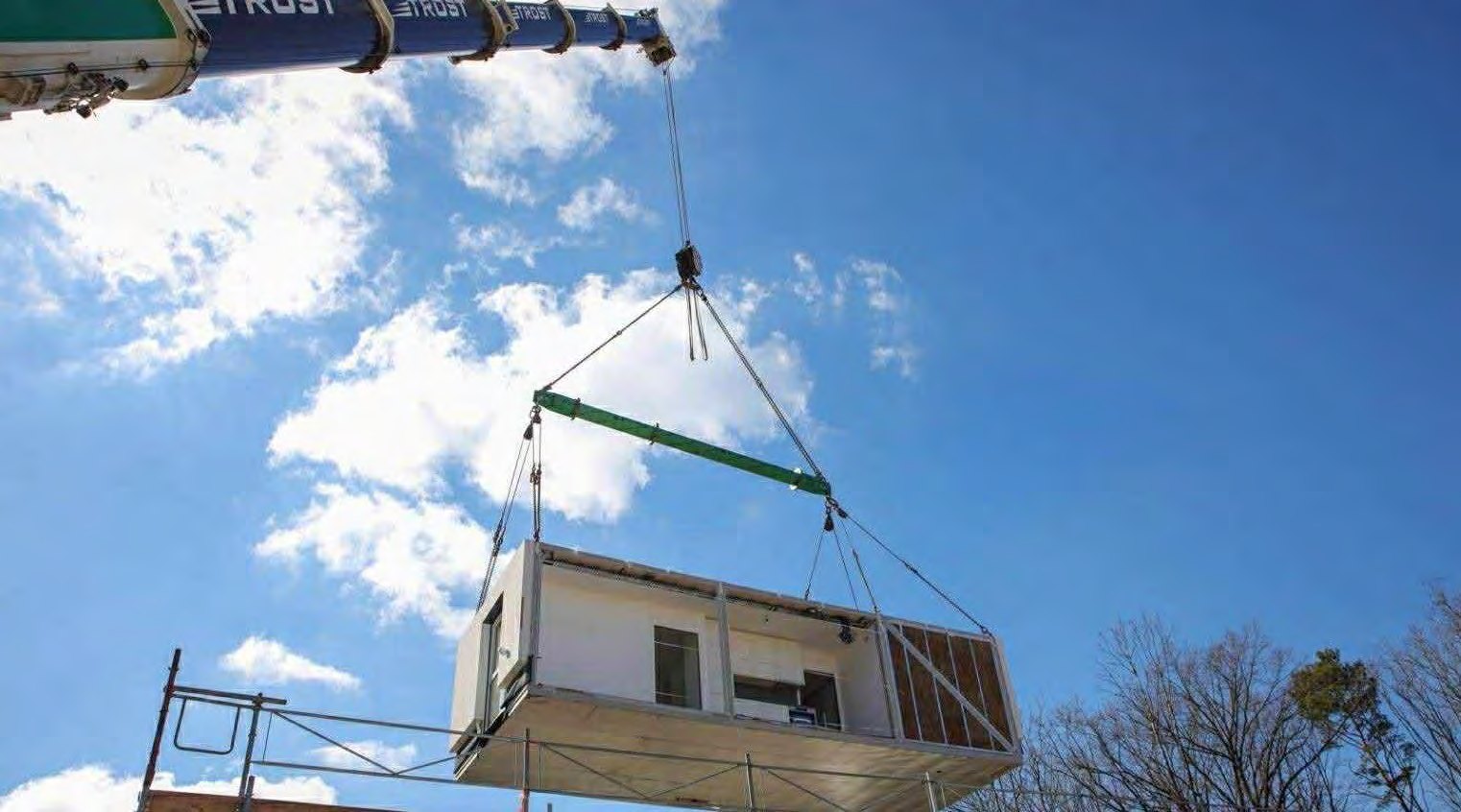

Spajanje modula tijekom montaže
Kvaliteta

Što ulazi u svaki modul

Čelična noseća konstrukcija

Od šupljih profila, dimenzionirana na vjetar, snijeg, potres i transport.

Čelični spojnici

CNC izrađeni spojnici za krute veze između modula.

Protupožarna zaštita

REI 90 / F90, s definiranim požarnim sektorima među modulima.

FERMACELL zidni sustav

Certificirane brtve za sve prodore i spojeve.

Izolacija i ovojnica

Toplinska i zvučna izolacija te zrakonepropusna, energetski učinkovita ovojnica zgrade.

Čelična noseća konstrukcija modula

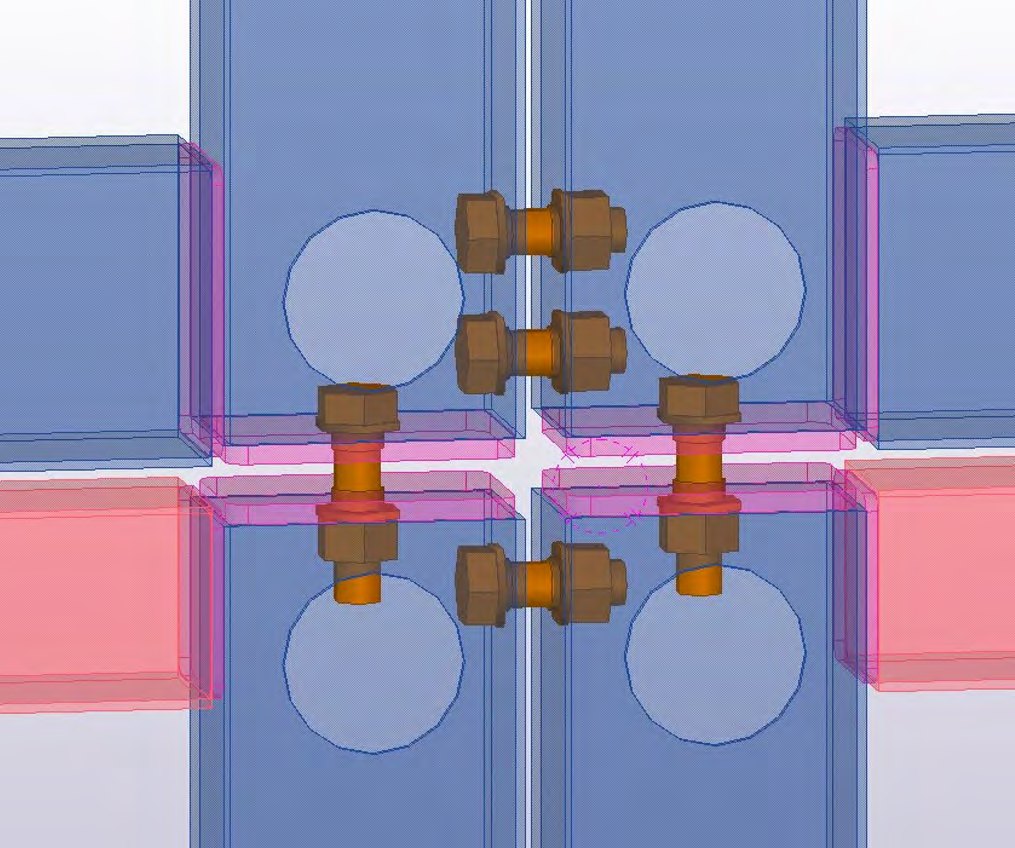

Čelični spoj između modula

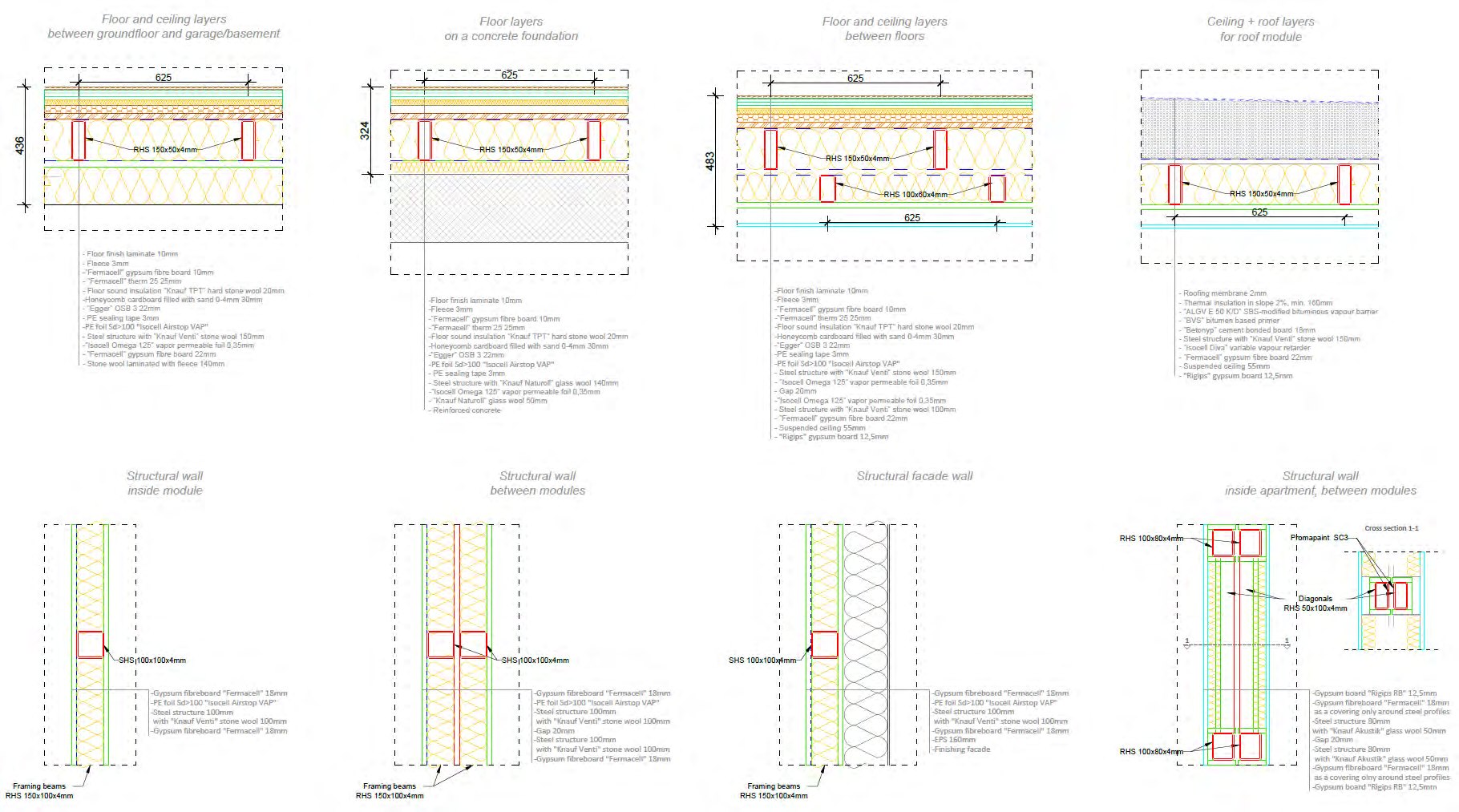

Detalj čelične konstrukcije

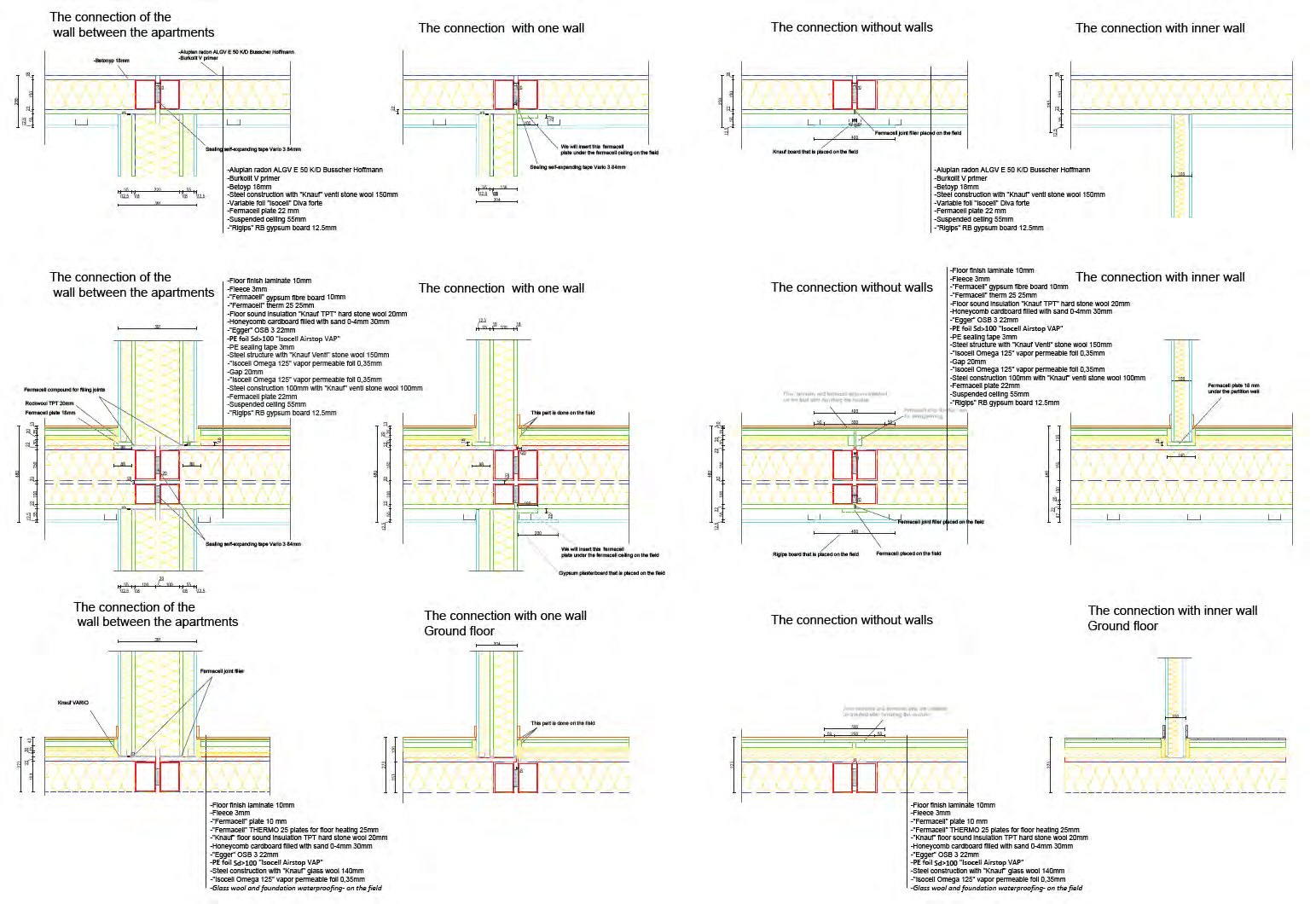

Detalj spojeva modula
Prednosti

Zašto modularno ima smisla

Kraći investicijski ciklus

Kraći rokovi skraćuju investicijski ciklus. Modul je u pravilu gotov za otprilike 30 dana od početka proizvodnje.

Ujednačena kvaliteta

Tvornička proizvodnja daje ujednačenu kvalitetu i jasnu kontrolu troškova.

Ponovljivo i skalabilno

Proizvodnja je ponovljiva i skalabilna.

Manje rizika

Rad izvan gradilišta smanjuje rizike i kašnjenja.
